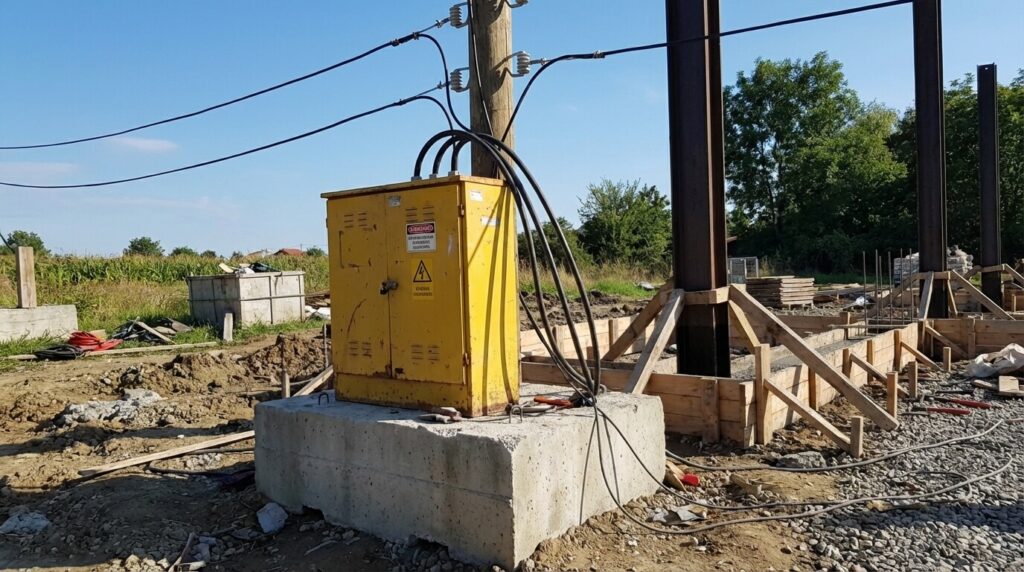

La construction de votre maison touche à sa fin. Depuis des mois, les artisans utilisent le coffret jaune (compteur de chantier provisoire) pour alimenter leurs bétonnières et perceuses. Mais à l’approche de l’emménagement, il est temps de basculer vers une installation pérenne et sécurisée. Cette transition n’est pas automatique : ce n’est pas parce que les câbles sont tirés dans les murs que vous aurez de la lumière le jour J. Passer du compteur de chantier au compteur définitif est une procédure administrative stricte qui implique la coordination de trois acteurs : vous, l’organisme de contrôle (Consuel) et le gestionnaire de réseau (Enedis). Si vous oubliez une étape ou si vous vous y prenez trop tard, vous risquez de vous retrouver dans le noir, car le contrat provisoire a une durée de vie limitée et révocable.
Les infos à retenir
- 📜 Le Sésame obligatoire : Aucune mise en service définitive n’est possible sans l’attestation du Consuel (Comité National pour la Sécurité des Usagers de l’Électricité). C’est la preuve officielle que votre installation intérieure est sans danger.
- ⚡ Distinction clé : Ne confondez pas le « raccordement » (les travaux physiques pour amener le câble au disjoncteur) et la « mise en service » (la pose du compteur Linky et l’envoi du courant).
- ⏳ Le délai incompressible : Comptez au moins 4 à 6 semaines entre la visite finale de l’électricien et l’ouverture effective du compteur définitif. Anticipez pour ne pas emménager à la bougie.
- 🛑 La coupure du provisoire : Le compteur de chantier est un contrat précaire (souvent 1 an maximum, renouvelable sous conditions). Enedis peut le couper si vous tardez trop à régulariser la situation.
Étape 1 : Obtenir l’attestation de conformité (Consuel)
C’est le point de blocage numéro 1 pour la plupart des propriétaires. Tant que l’installation électrique intérieure n’est pas terminée (tableau posé, prises fixées, terre raccordée et mesurée), vous ne pouvez pas valider le Consuel.
Votre électricien (ou vous-même en cas d’auto-construction) doit envoyer le formulaire Cerfa au Consuel (Attestation Jaune pour le domestique).
- Si fait par un pro : Le contrôle se fait souvent par sondage administratif (pas de visite systématique), c’est rapide.
- Si fait par un particulier : La visite d’un inspecteur est systématique. Il vérifiera tout : la valeur de la terre, le respect des volumes dans la salle de bain, le nombre de prises, etc.
Une fois le dossier validé et payé, vous recevez l’attestation visée. Gardez ce document précieusement, Enedis refusera toute intervention sans lui.
Étape 2 : Clôturer le provisoire et demander la mise en service
Une fois le Consuel en poche, vous devez contacter votre fournisseur d’énergie choisi (EDF, Total, Engie, etc.) pour souscrire un contrat d’électricité définitif.
Lors de la souscription, précisez bien qu’il s’agit d’une « Mise en service sur raccordement nouveau ». Le fournisseur transmettra la demande technique à Enedis.
En parallèle, vous devez demander la résiliation du contrat de chantier.
Enedis planifiera alors une intervention (souvent en une seule fois) pour :
- Déposer le coffret jaune provisoire.
- Poser le compteur Linky définitif (si ce n’est pas déjà fait lors des travaux de raccordement).
- Activer l’alimentation électrique de la maison.
Le cas particulier du raccordement « Type 2 »
Si votre maison est située à plus de 30 mètres de la limite de propriété, le compteur Linky est installé dans le coffret en limite de propriété (dans le muret de clôture), et vous avez dû tirer un câble privé jusqu’à la maison. Dans ce cas, Enedis active le compteur au muret. C’est ensuite à vous (ou votre électricien) de connecter votre câble privé au disjoncteur d’abonné à l’intérieur de la maison. Enedis ne touche pas à votre partie privée post-compteur.

Coûts et Pièges à éviter
La « Première Mise en Service » est une prestation payante facturée par Enedis (environ 50 à 90 € selon l’urgence et le type de compteur).
Le piège courant : Emménager en utilisant encore le compteur de chantier parce que le Consuel traîne ou a été refusé. C’est une situation risquée. D’une part, l’électricité de chantier coûte souvent plus cher au kWh. D’autre part, la puissance est souvent limitée. Enfin, si Enedis s’aperçoit lors d’un relevé que la maison est habitée en permanence sur un compteur provisoire, ils peuvent couper l’alimentation pour des raisons de sécurité et de conformité contractuelle.
L’avis de l’expert : Agent de planification Enedis
« Beaucoup de clients nous appellent la veille de l’emménagement en panique : ‘J’ai reçu mon Consuel ce matin, mettez-moi le courant demain !’. Ce n’est pas possible. Il faut planifier l’intervention d’un technicien, et les plannings sont souvent pleins à 10 jours. Si vous n’avez pas anticipé, vous allez passer vos premières semaines dans la maison sur un groupe électrogène. Mon conseil : dès que les cloisons sont peintes et l’appareillage posé, lancez la procédure Consuel. N’attendez pas que la cuisine soit posée. »
Une transition administrative à ne pas sous-estimer
Basculer sur le compteur définitif marque symboliquement et techniquement la fin du chantier et le début de la vie dans la maison. Si la pose du Linky semble être une formalité rapide, elle est conditionnée par des verrous de sécurité (Consuel) qu’il est impossible de contourner. La clé d’un emménagement serein réside donc dans la synchronisation des plannings. Prévoyez une marge de manœuvre confortable pour absorber les éventuels retards de travaux ou de validation administrative, afin que votre première nuit dans votre nouveau chez-vous ne se fasse pas à la lueur des bougies par contrainte.
Foire Aux Questions (FAQ)
📄 Est-ce que le Consuel est obligatoire même pour une rénovation ?
Si la rénovation a nécessité une coupure de courant par Enedis (dépose du compteur), OUI, le Consuel est obligatoire pour remettre le courant. Si le courant n’a jamais été coupé (compteur resté en place), le Consuel n’est pas exigé par Enedis, bien qu’il soit recommandé pour votre assurance en cas de rénovation totale.
🔌 Qui démonte le compteur de chantier ?
C’est toujours Enedis ou ses prestataires. Le coffret jaune est souvent une location. Vous ne devez pas le démonter vous-même. Le technicien le récupérera lors de la mise en service du compteur définitif. Si vous l’avez acheté, vous le récupérez après déconnexion par Enedis.
💡 Peut-on garder le compteur de chantier en plus du définitif ?
Non. Une même parcelle (Point de Livraison) ne peut avoir qu’un seul contrat actif pour le même usage. Le passage au définitif entraîne la résiliation du provisoire. Si vous avez encore des travaux extérieurs (piscine, garage) nécessitant du courant, vous devrez les brancher sur les prises de la maison une fois le définitif activé.
